ОАО "Национальная электрическая сеть Кыргызстана" отчиталось об этапах строительства ЛЭП "Датка - Кемин".

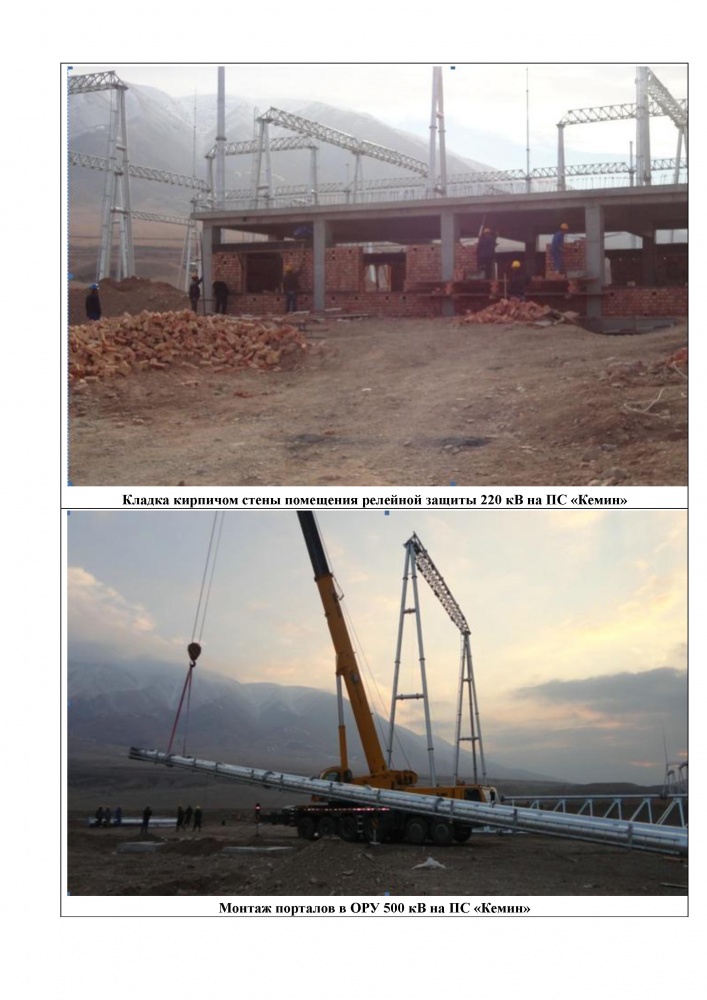

По его данным, на подстанции 500 кВ "Датка" полностью завершено испытание высоковольтного оборудования, на подстанции 500 кВ "Кемин" завершен монтаж порталов в ОРУ 500 кВ.
Кроме того, полностью выполнена установка опалубок и армирование водоотводного канала вне стены в западной части ОРУ 220 кВ. Также закончены работы по кладке кирпичом стен помещения релейной защиты 220 кВ и помещения источника переменного и постоянного тока. Армирование и установка опалубок под фундамент стойки оборудования в ОРУ 220 кВ выполнено на 20%.
Как сообщается, в настоящее время на строительных базах по трассе ВЛ 500 кВ "Датка - Кемин" и ПС 500 кВ "Кемин" работают 1 011 человек, из них 133 - местные работники. На стройплощадках задействовано около 330 единиц спецтехники.
Справка
Проект "Строительство линии электропередачи 500 кВ "Датка - Кемин" и подстанции 500 кВ "Кемин" предусматривает строительство ВЛ 500 кВ "Датка - Кемин" протяженностью 404,82 км и ПС 500 кВ "Кемин" с дополнительной установкой автотрансформаторов на ПС 500 кВ "Датка" и "Кемин" мощностью 501 МВА каждый, замену двух автотрансформаторов на ПС 220 кВ "Ала-Арча" мощностью 200 МВА каждый для обеспечения покрытия потребления по Бишкеку, а также реконструкции системы диспетчерской и технологической связи, релейной защиты и противоаварийной автоматики севера Кыргызстана. Общая сумма контракта составляет $389 млн 795 тыс.
